W dniu 25.09.2023 roku Zarząd PEC Geotermia S.A. podpisał umowę nr 1607/2023/Wn06/OA-mg/ku/D z Narodowym Funduszem Ochrony Środowiska i Gospodarki Wodnej w Warszawie o dofinansowanie w formie dotacji projektu pn.: „Rozbudowa systemu geotermalnego Bańska PGP-7, dostawa i montaż wymienników ciepła na Ciepłowni Geotermalnej oraz budowa przyłączy i sieci ciepłowniczych” w ramach programu priorytetowego nr 5.9.1 Polska Geotermia Plus Część 1) Geotermia głęboka.
Celem bezpośrednim projektu jest zwiększenie wykorzystania zasobów geotermalnych poprzez zwiększenie produkcji energii cieplnej ze źródeł odnawialnych oraz podłączenie nowych odbiorców do sieci ciepłowniczej PEC Geotermia Podhalańska S.A.
Zakres rzeczowy projektu obejmuje zadania:
- Wiercenie otworu produkcyjnego Bańska PGP-7.
- Podłączenie nowego odwiertu produkcyjnego PGP-7 do systemu ciepłowniczego PEC Geotermia Podhalańska S.A.
- Budowa rurociągu zrzutowego pomiędzy Ciepłownią i Pompownią Geotermalną wraz z infrastrukturą towarzyszącą.
- Dostawa i montaż 4 wymienników ciepła na Ciepłowni Geotermalnej.
- Budowa chłodni wentylatorowych.
- Budowa sieci i przyłączy ciepłowniczych – planowana długość wybudowanej sieci łącznie z przyłączami wynosi ok. 6 km, moc zamówiona odbiorców podłączonych
w ramach projektu 5 MW.
Koszt całkowity projektu wynosi: 88 243 039,00 zł netto
Koszty kwalifikowane: 87 593 299,00 zł
Koszty niekwalifikowane: 649 740,00 zł
Kwota dofinansowania w formie dotacji: do 52 644 011,00 zł, co stanowi 60,10% kosztów kwalifikowanych
Termin realizacji projektu: od 31.01.2023 roku do 30.06.2027 roku
Planowane efekty realizacji projektu:
- Dodatkowa zdolność wytwarzania energii cieplnej z ciepłowni geotermalnych
14,840 MWt. - Zmniejszenie emisji CO2 4 274,59 Mg/rok.
- Ilość wytworzonej energii ze źródeł odnawialnych 12 703,99 MWh/rok.
Realizacja projektu
W ramach realizacji projektu prowadzone są kluczowe działania inwestycyjne związane z rozwojem i modernizacją infrastruktury geotermalnej.
Modernizacja Ciepłowni Geotermalnej w Bańskiej Niżnej
W Ciepłowni Geotermalnej w Bańskiej Niżnej zamontowano cztery wymienniki ciepła Sondex typu S-221-IS o mocy zainstalowanej 7,8 MW każdy. Nowe urządzenia zwiększają efektywność wymiany ciepła oraz poprawiają niezawodność pracy instalacji.

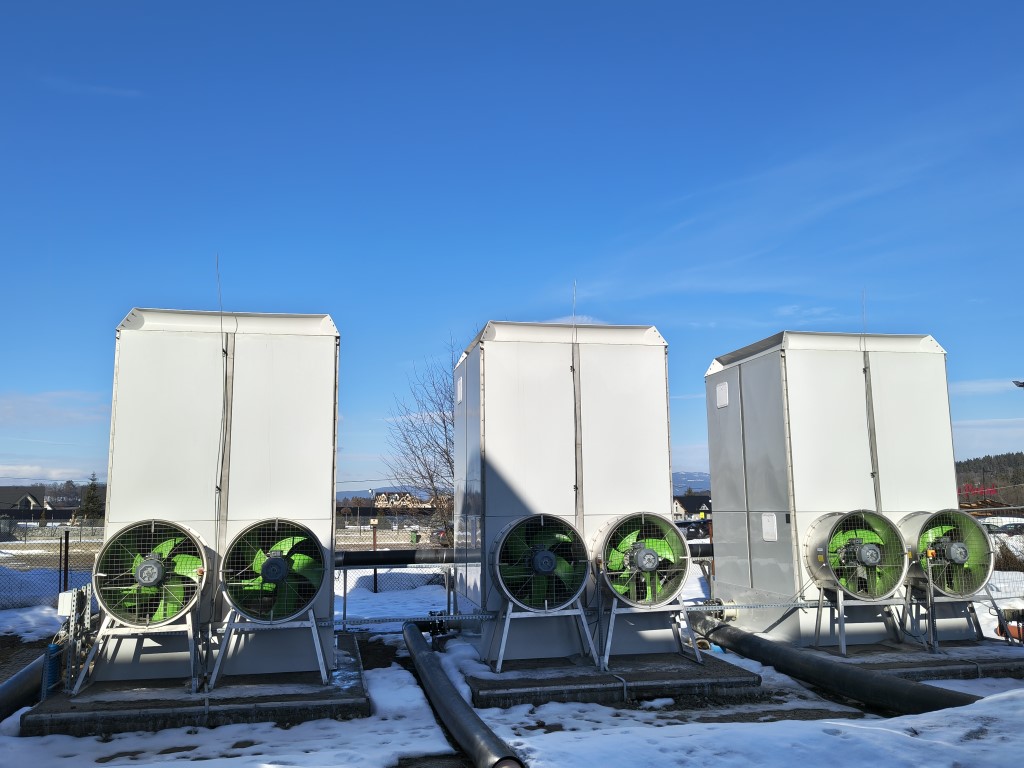

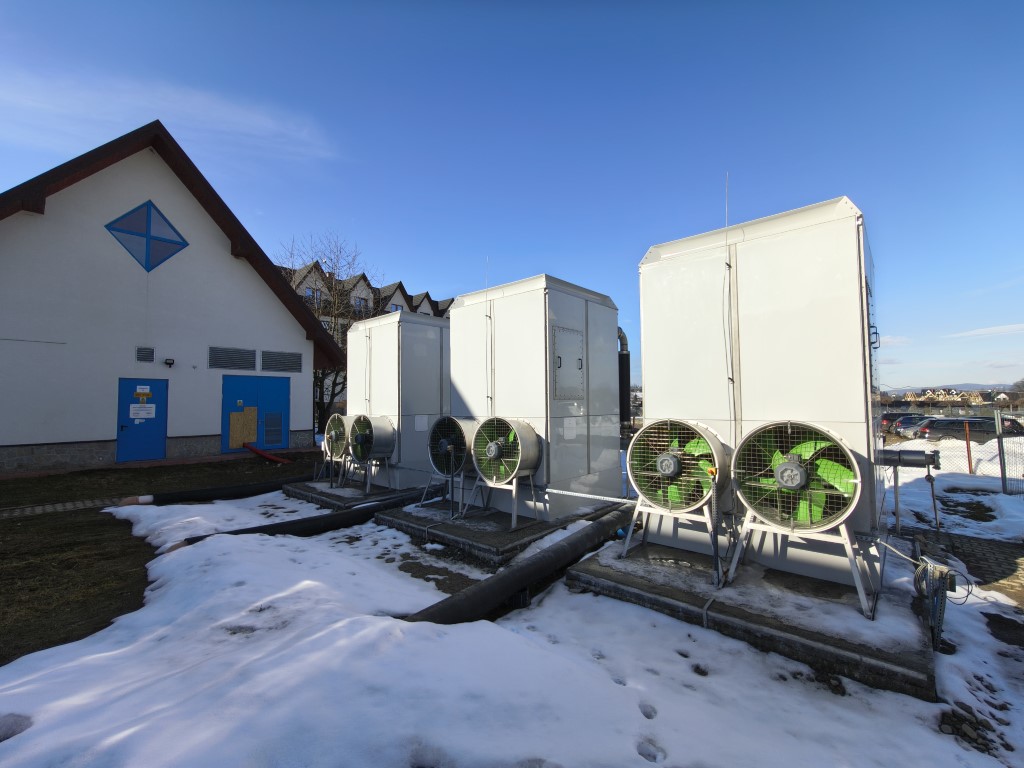

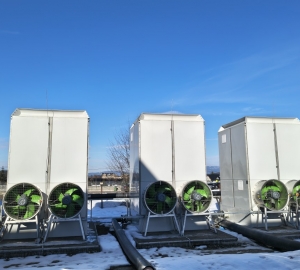

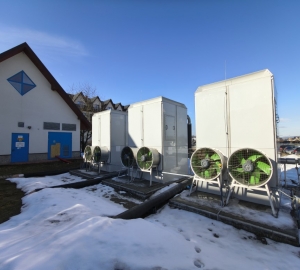

Na terenie ciepłowni zainstalowano również trzy nowe chłodnie wentylatorowe typu DF6_2x4kW. Zastąpiły one wcześniej eksploatowaną infrastrukturę, która przez lata była intensywnie wykorzystywana w procesie technologicznym. Nowe chłodnie zapewniają wyższą sprawność działania oraz większą stabilność pracy systemu.
Rozbudowa sieci ciepłowniczej
Równolegle prowadzona jest rozbudowa sieci ciepłowniczej wraz z budową nowych przyłączy do odbiorców na terenie Zakopanego, Białego Dunajca, Poronina oraz Bańskiej Niżnej. Inwestycja umożliwi zwiększenie liczby odbiorców korzystających
z ekologicznego ciepła geotermalnego.

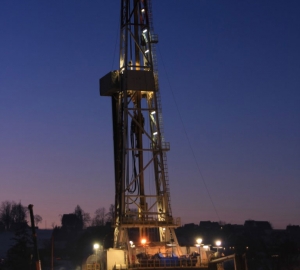

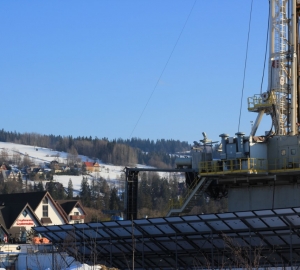

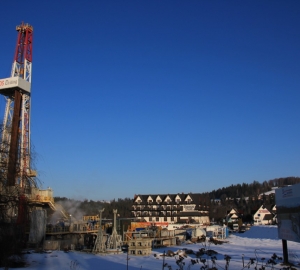

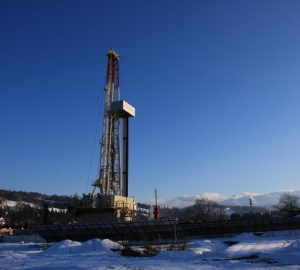

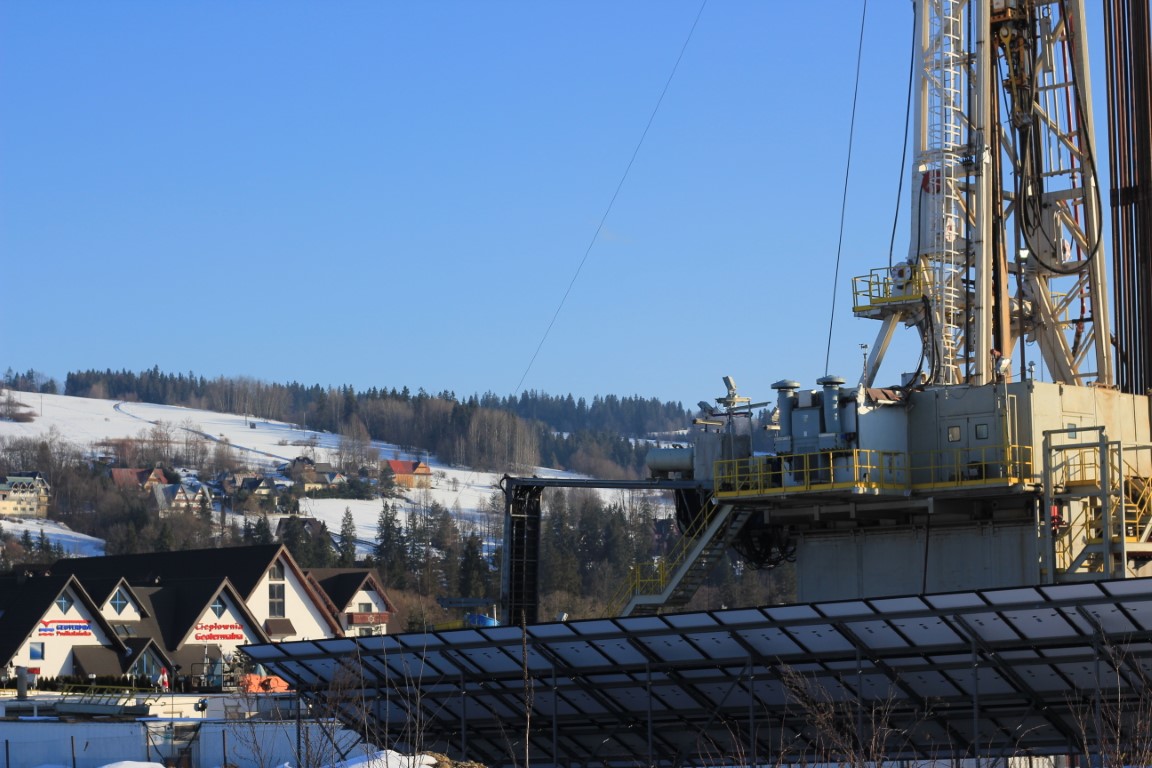

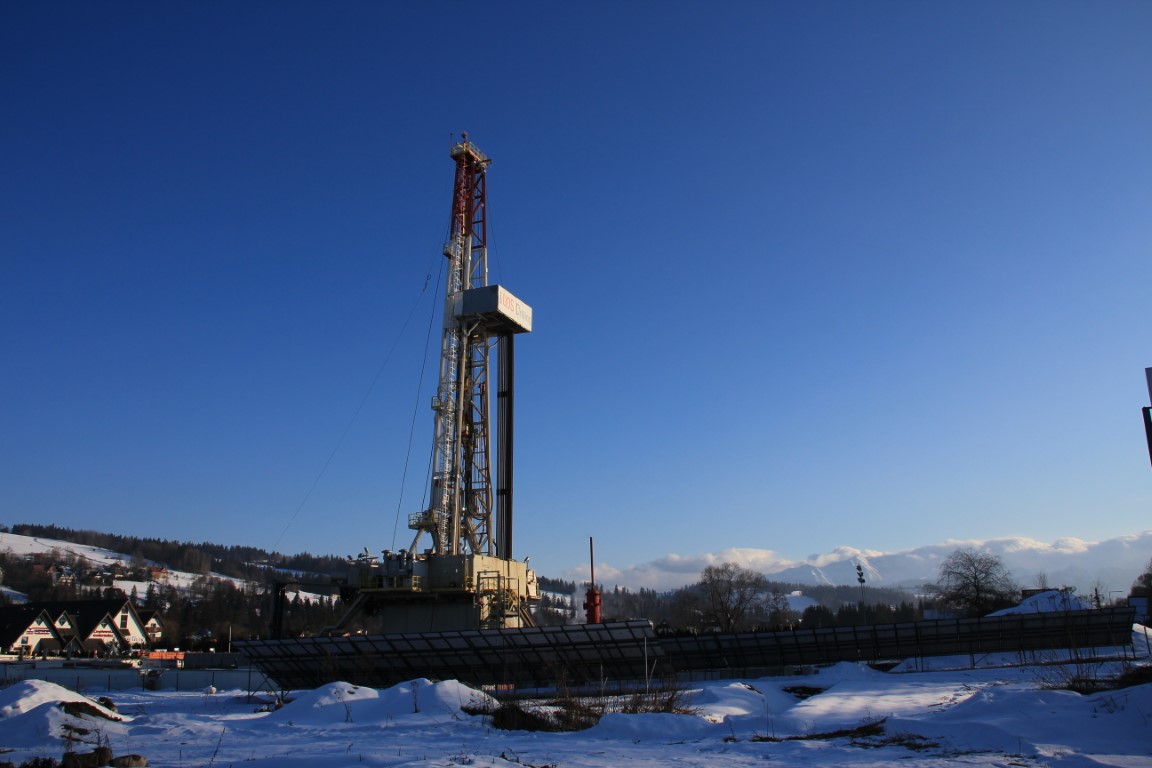

Wiercenie otworu produkcyjnego Bańska PGP-7
Jednym z kluczowych elementów projektu jest wykonanie otworu produkcyjnego Bańska PGP-7.

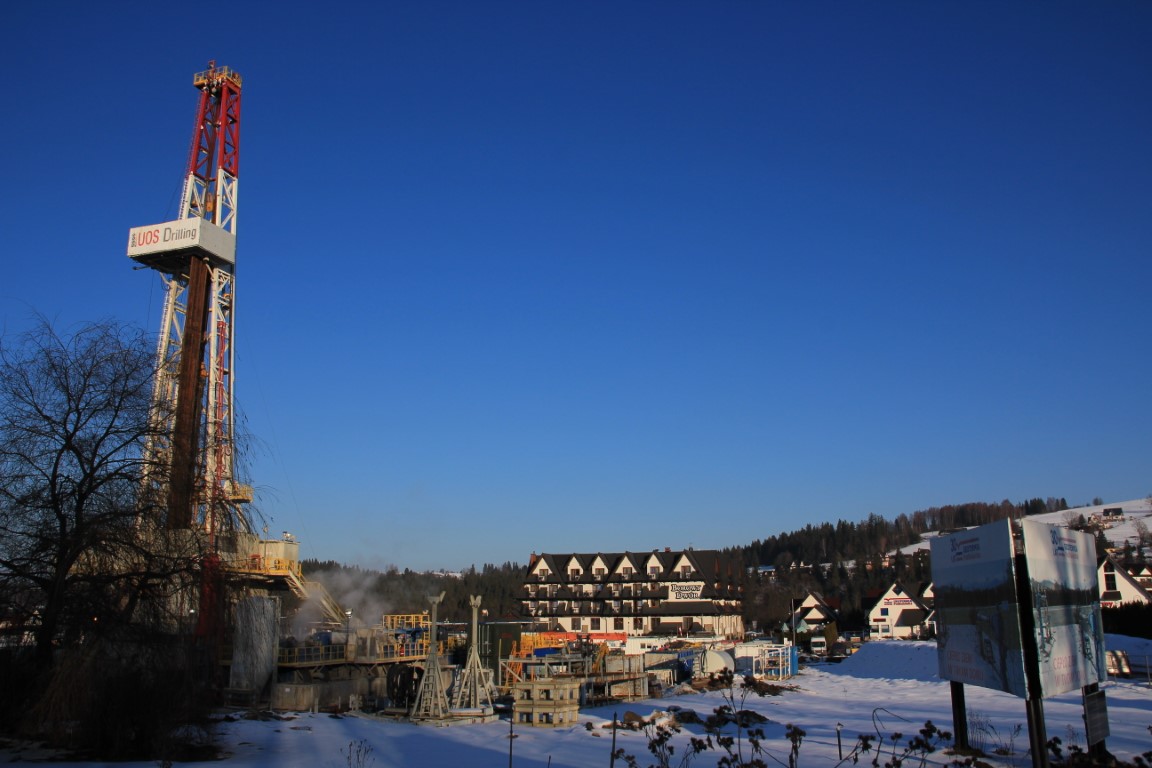

Umowę z firmą UOS DRILLING S.A. podpisano 31 lipca 2024 r., a przekazanie placu budowy nastąpiło 6 sierpnia 2024 r. Z końcem 2025 roku rozpoczęto zasadnicze prace wiertnicze.

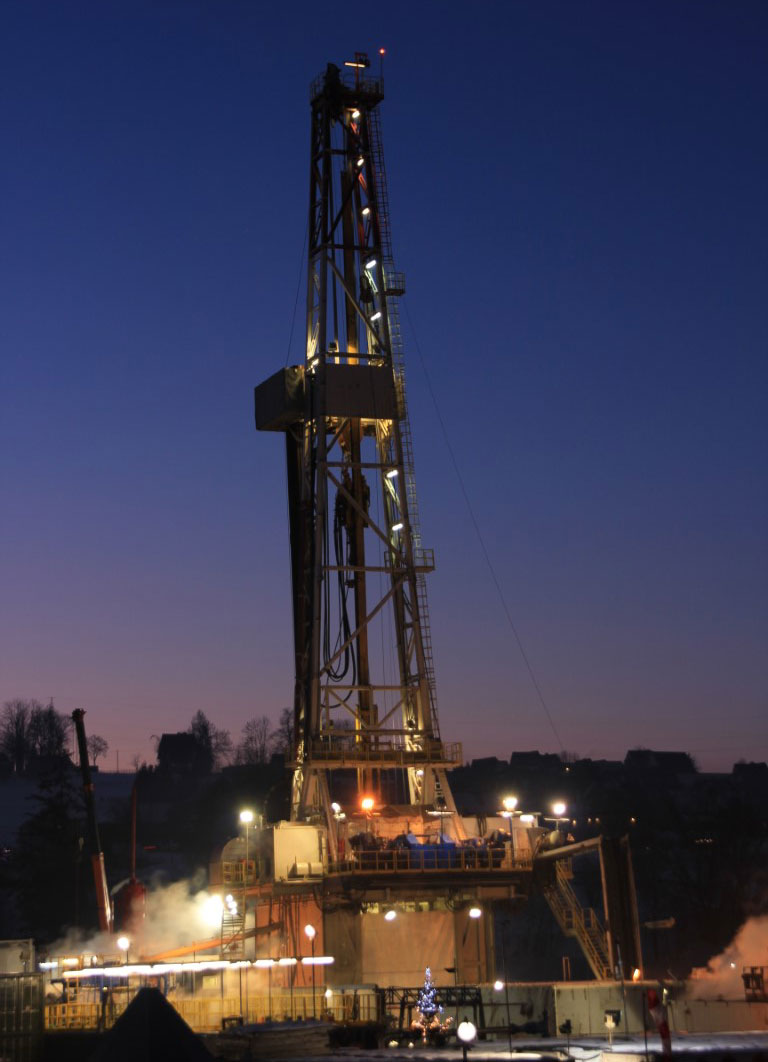

Roboty prowadzone są w systemie ciągłym – 24 godziny na dobę, siedem dni w tygodniu – z zachowaniem rygorystycznych standardów bezpieczeństwa oraz stałego nadzoru technicznego. Proces wiercenia przebiega zgodnie z harmonogramem. Na dzień sporządzenia informacji wykonano ponad 2600 metrów otworu.
Dotychczas przewiercono utwory fliszu podhalańskiego obejmujące warstwy zakopiańskie i szaflarskie (eocen–oligocen). Obecnie realizowany jest odcinek o średnicy 12 1/4”. Po jego zakończeniu do otworu zostaną zapuszczone rury okładzinowe o średnicy 9 ⅝”, które następnie zostaną zacementowane w górotworze.
Etap ten ma kluczowe znaczenie dla zapewnienia stabilności konstrukcji otworu, jego szczelności oraz bezpieczeństwa dalszych prac wiertniczych.
